基本情報技術者試験過去問 - 分野別(科目A) - エンジニアリングシステム
| ア | 図面情報が電子ファイルと紙媒体の両方で管理されていて,設計変更履歴が正しく把握できない。 |
|---|---|
| イ | 製造に必要な資材及びその必要量に関する情報が複雑で,発注量の算出を誤りやすく,生産に支障を来している。 |
| ウ | 設計変更が多くて,生産効率が上がらない。 |
| エ | 多品種少量生産を行っているので,生産設備の導入費用が増加している。 |
| ア | 購買,生産,販売及び物流の一連の業務を,企業間で全体最適の視点から見直し,納期短縮や在庫削減を図る。 |
|---|---|
| イ | 資材の調達から生産,保管,販売に至るまでの物流全体を,費用対効果が最適になるように総合的に管理し,合理化する。 |
| ウ | 電子・電機メーカから,製品の設計や資材調達,生産,物流,修理などを一括して受託する。 |
| エ | 物流業務に加え,流通加工なども含めたアウトソーシングサービスを行い,また荷主企業の物流企画も代行する。 |
解説
企業が商品を届けるための活動を「物流」と言います。物流を、誰が担当するかによって、呼び方があります。荷主(商品を送りたい企業)が自社で行うことを「1PL」(First Party Logistics)、運送会社などが、荷主に代わって、運送や保管の一部を請け負うことを「2PL」(Second Party Logistics)と言い、これに対して「3PL」(Third Party Logistics)は、荷主でも運送会社でもない、第三者の企業が、物流全体を請け負うことです。
3PL事業者は、運送や保管だけでなく、流通加工(値札付け、梱包など)も含めて引き受けます。さらに、物流の仕組みそのものを、荷主企業に代わって、企画して提案します。
| × ア | 購買、生産、販売、物流の流れ全体を、企業間で見直して、納期短縮や在庫削減を図る、「SCM」(Supply Chain Management)の説明です。 |
| × イ | 資材の調達から生産、保管、販売までの物流全体を、総合的に管理して、合理化する、「ロジスティクス」の説明です。 |
| × ウ | 製品の設計や資材調達、生産、物流、修理などを、メーカーから一括して受託する、「EMS」(Electronics Manufacturing Service)の説明です。 |
| ○ エ | 物流業務に加えて、流通加工を含めたアウトソーシングサービスを行い、荷主企業の物流企画も代行する、3PLの説明です。 |
| ア | 生産性を上げるために,大量生産が必要なもの |
|---|---|
| イ | 製品の仕様が長期間変わらないもの |
| ウ | 多種類かつフレキシブルな生産が求められるもの |
| エ | 標準化,単純化,専門化による分業が必要なもの |
解説
製品の組立てには、大きく2つの方式があります。「ライン生産方式」は、ベルトコンベアに沿って、作業者が、それぞれ決まった工程だけを担当します。回転寿司の工場で、1人が米を握り、別の人がネタをのせるような分業です。「セル生産方式」は、「セル」(細胞)と呼ばれる小さな作業区画で、1人または少人数が、部品の取付けから組立て、検査までの全工程を担当します。寿司屋の屋台で、1人の職人が、握りから盛り付けまでを行うイメージです。
| ライン生産方式 | セル生産方式 | |
|---|---|---|
| 作業の分け方 | 工程ごとに分業 | 1人または少人数で全工程を担当 |
| 向いている生産 | 少品種を大量に | 多品種を少量ずつ |
| 仕様変更への対応 | ラインの組替えが大変 | 作業の切替えが比較的容易 |
| × ア | 大量生産に向いているのは、ライン生産方式です。セル生産方式の特徴を生かせる対象ではありません。 |
| × イ | 仕様が長期間変わらないものは、標準化して、ライン生産方式で大量に作るのに向いています。 |
| ○ ウ | 多品種で、柔軟な生産が求められるものは、セル生産方式の利点が生かせます。 |
| × エ | 標準化、単純化、専門化による分業は、ライン生産方式の特徴です。 |
| ア | 顧客の注文を受けてから製品の生産を行う。 |
|---|---|
| イ | 作業指示票を利用して作業指示,運搬指示をする。 |
| ウ | 製品の開発,設計,生産準備を同時並行で行う。 |
| エ | 製品の基準生産計画と手持在庫を基に,部品の手配数量を算出する。 |
解説
「MRP」(Material Requirements Planning,資材所要量計画)は,製品を作るために必要な部品の量と時期を,計算で求める生産管理の手法です。
計算の手順は,次のとおりです。まず,いつ何個の製品を作るかを決めた「基準生産計画」を用意します。次に,製品を作るのに必要な部品の種類と個数を示す「部品表」で,必要な部品の総数を計算します。そこから手持ちの在庫を引いて,不足分を発注します。
| × ア | 注文を受けてから生産する方式は,「受注生産」です。 |
| × イ | 作業指示票を使って,作業指示や運搬指示をするのは,「かんばん方式」です。 |
| × ウ | 開発,設計,生産準備を同時並行で行うのは,「コンカレントエンジニアリング」です。 |
| ○ エ | 製品の基準生産計画と,手持ちの在庫から,部品の手配数量を算出するのが,MRPです。 |

| ア | CAD,CAM,CAEなど既に一部利用しているツールの積極的な活用 |
|---|---|
| イ | 消費者ニーズを調査し,製品開発につなげるための市場調査会社の活用 |
| ウ | 設計部門と生産部門の作業を並列に進めるコンカレントエンジニアリング |
| エ | 大学との共同研究開発や,同業他社からの技術導入 |
解説

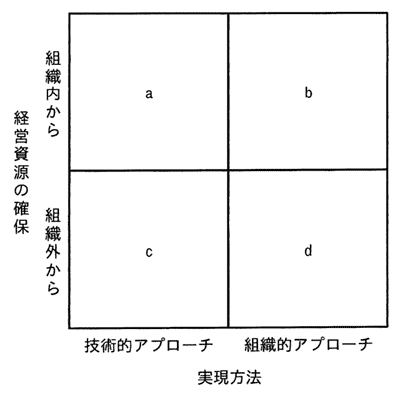

製品の開発を速くする方法は、図のように、2つの軸で整理されています。
- 経営資源の確保
開発に必要な人材、技術、設備などを組織の内から確保するのか、外から確保するのか。 - 実現方法
道具や技術を使う技術的なアプローチか、仕事の進め方や体制を変える組織的なアプローチか。
この2つを組み合わせて、a〜dの4つに分けます。選択肢をそれぞれ当てはめると、次のようになります。
問題は、bに相当するものを問われています。bは、「組織内から」経営資源を確保して、「組織的アプローチ」で速くする方法です。設計部門と生産部門が、同じ組織内で、作業を並行して進める「コンカレントエンジニアリング」は、これに当たります。従来は、設計が終わってから、生産の準備を始める進め方でしたが、並行して進めれば、全体の期間を短縮できます。
| × ア | すでに社内で使っている道具を積極的に活用するので、組織内で、技術的なアプローチをとる、aに相当します。 |
| × イ | 外部の市場調査会社を活用する方法で、組織外から、外部の力を借りて進めるので、dに相当します。 |
| ○ ウ | 設計部門と生産部門の作業を並列に進めるのは、組織内の、進め方を変える方法で、bに相当します。 |
| × エ | 大学との共同研究や他社からの技術導入は、組織外から、技術を取り入れる方法なので、cに相当します。 |
| 工程 | 1個製造時間(時間) | 保有機械台数(台) | 生産能力(時間/台) |
| A | 0.4 | 3 | 150 |
| B | 0.3 | 2 | 160 |
| C | 0.7 | 4 | 170 |
| D | 1.2 | 7 | 180 |
| ア | A |
|---|---|
| イ | B |
| ウ | C |
| エ | D |
解説
製品を決められた数だけ作るには、各工程で、必要な作業時間を確保できる必要があります。能力不足かどうかは、各工程について「必要な作業時間」と「使える時間(生産能力)」を比べて判断します。
必要な作業時間は「1個の製造時間 × 作る個数」で、使える時間は「機械1台の生産能力 × 保有機械台数」で求められます。1か月で1,000個作るので、次のようになります。
| 工程 | 必要な作業時間 | 使える時間 | 判定 |
|---|---|---|---|
| A | 0.4 × 1,000 = 400時間 | 150 × 3 = 450時間 | 足りている(50時間の余裕) |
| B | 0.3 × 1,000 = 300時間 | 160 × 2 = 320時間 | 足りている(20時間の余裕) |
| C | 0.7 × 1,000 = 700時間 | 170 × 4 = 680時間 | 不足(20時間不足) |
| D | 1.2 × 1,000 = 1,200時間 | 180 × 7 = 1,260時間 | 足りている(60時間の余裕) |
工程Cだけが、必要な作業時間が、使える時間を上回っています。このように、全体の生産量を制限してしまう工程を「ボトルネック」と言います。したがって「ウ」が正解です。
| ア | 工場における不良品の発生原因をツリー状に分解して整理し,アナリストが統計的にその原因や解決策を探る。 |
|---|---|
| イ | 工場の生産設備を高速通信で接続し,ホストコンピュータがリアルタイムで制御できるようにする。 |
| ウ | 工場の生産ロボットに対して作業方法をプログラミングするのではなく,ロボット自らが学んで作業の効率を高める。 |
| エ | 累積生産量が倍増するたびに工場従業員の生産性が向上し,一定の比率で単位コストが減少する。 |
解説
「機械学習」は、コンピュータに大量のデータを与え、データの中に潜む規則やパターンを自動的に学ばせる技術です。人間が「この場合はこうする」というルールを1つずつプログラムとして書くのではなく、データから学んだ結果をもとに、判断や予測をさせる点が特徴です。人工知能(AI)の中核となる技術の1つで、画像認識、音声認識、需要予測などに使われています。
子供が自転車に乗れるようになる過程に例えられます。「ペダルを何回転させて、ハンドルを何度傾ける」と手順書を渡すのではなく、何度も転びながら試して、うまく走れた感覚を身につけていきます。機械学習でも、試行や大量のデータを通して、徐々に精度が高まっていきます。
生産現場では、製品の画像から不良品を自動で見分ける、設備のセンサデータから故障の予兆を検知する、ロボットが作業の試行を繰り返して動作を最適化する、といった使い方があります。
| × ア | 不良の原因をツリー状に分解して整理し、統計的に探るのは、ロジックツリー(原因の分解)や特性要因図などによる、人間のアナリストが行う分析手法です。機械が自らデータから学ぶ仕組みではありません。 |
| × イ | 生産設備を高速通信で接続し、ホストコンピュータがリアルタイムで制御するのは、CIM(Computer Integrated Manufacturing)などの、生産の情報化・統合制御に関する説明です。 |
| ○ ウ | プログラムで作業方法を指示せず、ロボット自らが学んで作業効率を高めるのは、機械学習の活用例です。 |
| × エ | 累積生産量が倍増するたびに、単位コストが一定の比率で減少する現象は、「経験曲線」(学習曲線)の説明です。「学習」という語が入っていますが、機械学習とは別の概念です。 |
| ア | NC工作機械,自動搬送装置,倉庫などを有機的に結合し,コンピュータで集中管理することで多品種少量生産に対応できる生産の自動化を実現する。 |
|---|---|
| イ | 製品開発,製造,販売,保守,リサイクルに至る製造業のプロセスにおいて,製品に関連する情報を一元管理し,商品力向上やコスト低減を図る。 |
| ウ | 製品の生産計画に基づいてその生産に必要な資材の所要量を展開し,これを基準にして資材の需要とその発注時期を算出する。 |
| エ | 部品の供給から製品の販売までの一連のプロセスの情報をリアルタイムで交換することによって,在庫の削減とリードタイムの短縮を実現する。 |
解説
「PLM」(Product Lifecycle Management:製品ライフサイクル管理)は、製品の企画、開発、設計、製造、販売、保守、廃棄やリサイクルに至る、製品の一生にわたる情報を、一元的に管理する手法です。部門ごとにばらばらに管理されていた製品の情報を共有することで、開発期間の短縮や、コストの削減、品質の向上を目指します。
製造業の情報システムには、似た略語が多いので、整理しておきましょう。
| 略語 | 内容 |
|---|---|
| PLM | 製品の開発から廃棄までの情報を、一元管理して、商品力の向上やコスト低減を図る |
| FMS | NC工作機械、自動搬送装置、倉庫などを結合して、コンピュータで集中管理し、多品種少量生産に対応する |
| MRP | 生産計画をもとに、必要な資材の所要量を計算し、発注時期を算出する |
| SCM | 部品の供給から、製品の販売までの流れの情報を共有して、在庫の削減やリードタイムの短縮を図る |
| × ア | NC工作機械や自動搬送装置などを結合して、集中管理するのは、FMS(Flexible Manufacturing System)の説明です。 |
| ○ イ | 製品開発から保守、リサイクルまでの情報を、一元管理して、商品力の向上やコスト低減を図るので、PLMの説明です。 |
| × ウ | 生産計画から資材の所要量を展開して、発注時期を求めるのは、MRP(Material Requirements Planning)の説明です。 |
| × エ | 部品の供給から製品の販売までの情報を、リアルタイムで交換して、在庫の削減やリードタイムの短縮を図るのは、SCM(Supply Chain Management)の説明です。 |
| ア | 各作業の効率を向上させるために,仕様が統一された部品,半製品を調達する。 |
|---|---|
| イ | 効率よく部品調達を行うために,関連会社から部品を調達する。 |
| ウ | 中間在庫を極力減らすために,生産ラインにおいて,後工程の生産に必要な部品だけを前工程から調達する。 |
| エ | より品質が高い部品を調達するために,部品の納入指定業者を複数定め,競争入札で部品を調達する。 |

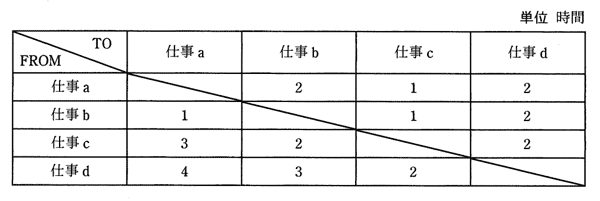

| ア | 4 |
|---|---|
| イ | 5 |
| ウ | 6 |
| エ | 7 |
| ア | 機械に対して,保守員が遠隔地の保守センタからインターネットを経由して,機器の電源のオン・オフなどの操作命令を送信する。 |
|---|---|
| イ | 機械の温度や振動データをセンサで集めて,インターネットを経由してクラウドシステム上のサーバに蓄積する。 |
| ウ | クラウドサービスを介して,機械同士が互いの状態を常時監視・分析し,人手を介すことなく目標に合わせた協調動作を自動で行う。 |
| エ | クラウドシステム上に常時収集されている機械の稼働情報を基に,機械の故障検知時に,保守員が故障部位を分析して特定する。 |
| ア | 顧客のニーズに対応したカスタマイズを実現するために,部品の形態で在庫をもち,顧客の注文を受けてから最終製品の生産を行う。 |
|---|---|
| イ | 商品企画から生産,販売までを行う製造小売業として,自社のブランド商品を消費者に直接提供し,流通在庫を減らす。 |
| ウ | 製造業者などが,過剰在庫,返品,特殊サイズ,傷などによって正規の価格では売れない商品を低価格で販売する。 |
| エ | 特定の商品分野に絞り込み,豊富な品ぞろえとローコストオペレーションによって,徹底した低価格訴求を行う。 |
| レベル0 | レベル1 | レベル2 | |||
| 品名 | 数量(個) | 品名 | 数量(個) | 品名 | 数量(個) |
| 製品A | 1 | ユニットB | 4 | 商品D | 3 |
| 商品E | 1 | ||||
| ユニットC | 1 | 商品D | 1 | ||
| 商品F | 2 | ||||
| ア | 80 |
|---|---|
| イ | 90 |
| ウ | 95 |
| エ | 105 |

| ア | 基準日程(完成時期,リードタイム日数) |
|---|---|
| イ | 在庫状況(在庫量,注文残,仕掛量) |
| ウ | 発注方針(ロット編成方法,発注方式,安全在庫) |
| エ | 部品構成表(最終製品における各部品の構成と所要量) |
① 今後の一定期間に生産が予定されている製品の種類と数量及び部品構成表を基にして,その構成部品についての必要量を計算する。
② 引当て可能な在庫量から各構成部品の正味発注量を計算する。
③ 製造/調達リードタイムを考慮して構成部品の発注時期を決定する。
| ア | CAD |
|---|---|
| イ | CRP |
| ウ | JIT |
| エ | MRP |
| ア | NC工作機械,自動搬送装置・倉庫などを有機的に結合し,コンピュータで集中管理することで多品種少量生産に対応できる生産の自動化を実現する。 |
|---|---|
| イ | 図面データ,部品の構成データ,仕様書データなどの設計及び開発の段階で発生する情報を一元管理することで設計業務及び開発業務の効率向上を図る。 |
| ウ | 製品の生産計画に基づいてその生産に必要な資材の所要量を展開し,これを基準にして資材の需要とその発注時期を算出する。 |
| エ | 部品の供給から製品の販売までの一連のプロセスの情報をリアルタイムで交換することで,在庫の削減とリードタイムの短縮を実現する。 |
| 生産方式 | a | b | c | d |
| 生産量 | 少 | 中 | 多 | 多 |
| 主な生産形態 | 受注生産 | 受注・見込生産 | 見込生産 | 受注・見込生産 |
| 生産品種 | 多 | 中 | 少 | 少 |
| 段取り頻度 | 多 | 中 | 少 | 極少 |
| 処理(例) | 組立て | 組立て | 組立て | 化学的 |
| ア | 個別生産 |
|---|---|
| イ | プロセス生産 |
| ウ | 連続生産 |
| エ | ロット生産 |
| ア | コンピュータを使用して,現物を利用した試作や実験を行わずに,製品の性能・機能を評価する。 |
|---|---|
| イ | コンピュータを使用して,生産計画,部品構成表及び在庫量などから,資材の必要量と時期を求める。 |
| ウ | コンピュータを使用して,製品の形状や構造などの属性データから,製品設計図面を作成する。 |
| エ | コンピュータを使用して製品設計図面を工程設計情報に変換し,機械加工などの自動化を支援する。 |
| ア | 1,000 |
|---|---|
| イ | 1,100 |
| ウ | 1,111 |
| エ | 1,222 |
| ア | 各工程が自立的に稼働し,前工程の生産したものを元に後工程の生産を行う。 |
|---|---|
| イ | 作業指示と現場管理を見えるようにするために,かんばんを使用する。 |
| ウ | 必要とする部品,仕様,数量を後工程から前工程に伝達する。 |
| エ | 部品の組立てから完成検査までの全工程を,1人又は数人で作業する。 |

| ア | 基準日程(完成時期,リードタイム日数) |
|---|---|
| イ | 在庫状況(在庫量,注文残,仕掛量) |
| ウ | 発注方針(ロット編成方法,発注方式,安全在庫) |
| エ | 部品構成表(最終製品における各部品の構成と所要量) |
〔QCストーリ〕
(1)テーマ(目標を立てる)
(2)テーマを取り上げた理由
(3)現状の把握
(4)対策を考え,実行する
(5)効果の確認
(6)標準化,再発防止
(7)反省,残った問題
(8)今後の計画
| ア | 活動計画が最後まで立てられなかった。次回は計画を立てることにする。 |
|---|---|
| イ | 現状の曜日別電力使用量をチェックし,棒グラフを作成した。 |
| ウ | 常時点灯の照明はブレーカと直に結線し,毎日ブレーカの入力時に点灯状態となるようにした。 |
| エ | 電力使用量が現状より20%低減した。 |

解説
MRP(Material Requirements Planning)は、日本語で「資材所要量計画」と言います。製品を作るときに、どの部品や材料が、いつまでに、どれだけ必要になるかを、計算する仕組みです。
