情報セキュリティマネジメント試験過去問 - 分野別(科目A) - プロジェクトの時間

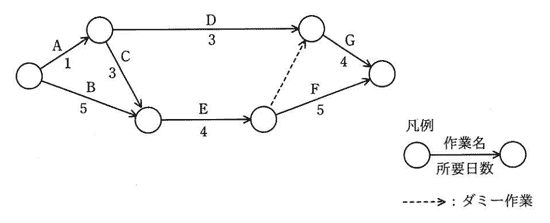

令和1年秋期 問44
あるプロジェクトの日程計画をアローダイアグラムで示す。クリティカルパスはどれか。

アA,C,E,F
イA,D,G
ウB,E,F
エB,E,G
答え : ウ
分野 : その他の分野 › プロジェクトマネジメント › プロジェクトマネジメント › プロジェクトの時間 › プロジェクトの時間
解説 :
アローダイアグラムでは,作業を矢印で表し,最初から最後までの経路のうち,所要日数の合計が最も長い経路をクリティカルパスといいます。この経路が遅れるとプロジェクト全体が遅れるため,重点的に管理します。図を見ると,

・A→D→Gは1+3+4で8日
・A→C→E→ダミー→Gは1+3+4+0+4で12日
・A→C→E→Fは1+3+4+5で13日
・B→E→ダミー→Gは5+4+0+4で13日
・B→E→Fは5+4+5で14日

となります。点線のダミー作業は日数が0の矢印で,作業の前後関係だけを表します。最長は14日のB→E→Fなので,「ウ」が正解です。「ア」は13日,「イ」は8日,「エ」は13日で,いずれも最長ではありません。

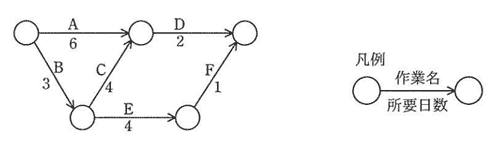

平成30年春期 問43
図のアローダイアグラムにおいて,プロジェクト全体の期間を短縮するために,作業A~Eの幾つかを1日ずつ短縮する。プロジェクト全体の期間を2日短縮できる作業の組みはどれか。

アA,C,E
イA,D
ウB,C,E
エB,D
答え : エ
分野 : その他の分野 › プロジェクトマネジメント › プロジェクトマネジメント › プロジェクトの時間 › プロジェクトの時間
解説 :
アローダイアグラムでは,開始から終了までの経路ごとに日数を合計し,最も長い経路(クリティカルパス)が全体の期間になります。この図の経路は,A→Dで6+2=8日,B→C→Dで3+4+2=9日,B→E→Fで3+4+1=8日です。

最長はB→C→Dの9日なので,全体は9日です。2日短縮して7日にするには,全ての経路を7日以下にする必要があります。「エ」のBとDを1日ずつ短縮すると,A→Dが7日,B→C→Dが7日,B→E→Fが7日になり,全体が7日になるので,2日短縮できます。

「ア」のA,C,Eでは,B→C→Dが8日になるなど最大8日,「イ」のA,Dも最大8日,「ウ」のB,C,Eは,A→Dが8日残るので,いずれも1日しか短縮できません。
平成29年秋期 問44
工程管理図表に関する記述のうち,ガントチャートの特徴はどれか。
ア工程管理上の重要ポイントを期日として示しておき,意思決定しなければならない期日が管理できる。
イ個々の作業の順序関係,所要日数,余裕日数などが把握できる。
ウ作業開始と作業終了の予定と実績や,仕掛かり中の作業などが把握できる。
エ作業の出来高の時間的な推移を表現するのに適しており,費用管理と進捗管理が同時に行える。
答え : ウ
分野 : その他の分野 › プロジェクトマネジメント › プロジェクトマネジメント › プロジェクトの時間 › プロジェクトの時間
解説 :
「ガントチャート」とは,横軸に時間,縦軸に作業を並べ,各作業の開始と終了の予定と実績を,棒グラフのように表した図です。作業の進み具合や,仕掛かり中の作業が一目で分かります。したがって「ウ」が正解です。

「ア」は,重要な期日を示す「マイルストーンチャート」の特徴です。

「イ」は,作業の順序関係,所要日数,余裕日数が分かる「アローダイアグラム」(PERT図)の特徴です。

「エ」は,出来高の時間的な推移で費用と進捗を同時に管理する「アーンドバリューマネジメント」(EVM)で使われるグラフの特徴です。

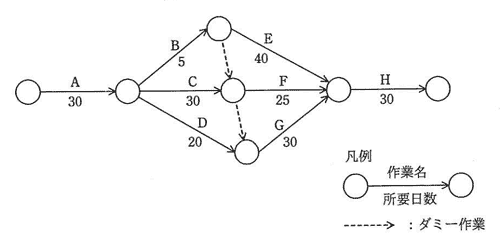

平成29年春期 問43
図のアローダイアグラムで表されるプロジェクトは,完了までに最短で何日を要するか。

ア105
イ115
ウ120
エ125
答え : ウ
分野 : その他の分野 › プロジェクトマネジメント › プロジェクトマネジメント › プロジェクトの時間 › プロジェクトの時間
解説 :
アローダイアグラムでは,各作業が終わる最も早い時点を順に計算し,最終的な完了までにかかる最短日数を求めます。点線の矢印はダミー作業で,日数は0日ですが,作業の順序関係を表します。

まず,作業Aが終わって30日目です。そこからB(5日)が終わるのは35日目です。作業Cの終了は30+30=60日目で,Bの終了からのダミー作業も合わせると,60日目が最も早くなります。作業Dは30+20=50日目ですが,Cからのダミー作業を待つため,60日目から作業Gが始まります。

次の結合点に着くのは,E経由が35+40=75日目,F経由が60+25=85日目,G経由が60+30=90日目なので,最も遅い90日目になります。最後にH(30日)が続くので,90+30=120日です。したがって正解は「ウ」です。
